La Contraloría advirtió que la obra de ampliación y mejoramiento del Instituto Superior Tecnológico Público de Yunguyo, ejecutada por el Gobierno Regional de Puno y reportada con 100% de avance físico desde 2023, presenta pisos completamente podridos, filtraciones, techos colapsados y riesgo eléctrico. Pese a que las observaciones fueron reportadas hace casi tres años, no se evidencian acciones de reparación ni subsanación.
Una obra valorizada en más de S/ 17 millones y ejecutada durante más de seis años permanece sin ser recepcionada ni entregada oficialmente debido a graves fallas estructurales y deficiencias constructivas detectadas por la Contraloría General de la República en el Instituto Superior Tecnológico Público de Yunguyo.
El Informe de Orientación de Oficio N.° 012-2026-OCI/5350-SOO reveló que la infraestructura, ejecutada por el Gobierno Regional de Puno bajo la modalidad de administración directa, registra oficialmente un avance físico del 100% desde julio de 2023. Sin embargo, inspecciones técnicas realizadas entre 2023 y 2026 evidenciaron deterioro progresivo, filtraciones severas y ambientes afectados por humedad extrema.
La obra fue iniciada en abril de 2017 con un presupuesto de S/ 11 millones 816 mil y un plazo de ejecución de 300 días calendario. No obstante, terminó costando S/ 17 millones 828 mil y recién fue declarada culminada en julio de 2023, luego de más de seis años de ejecución.
Pisos podridos

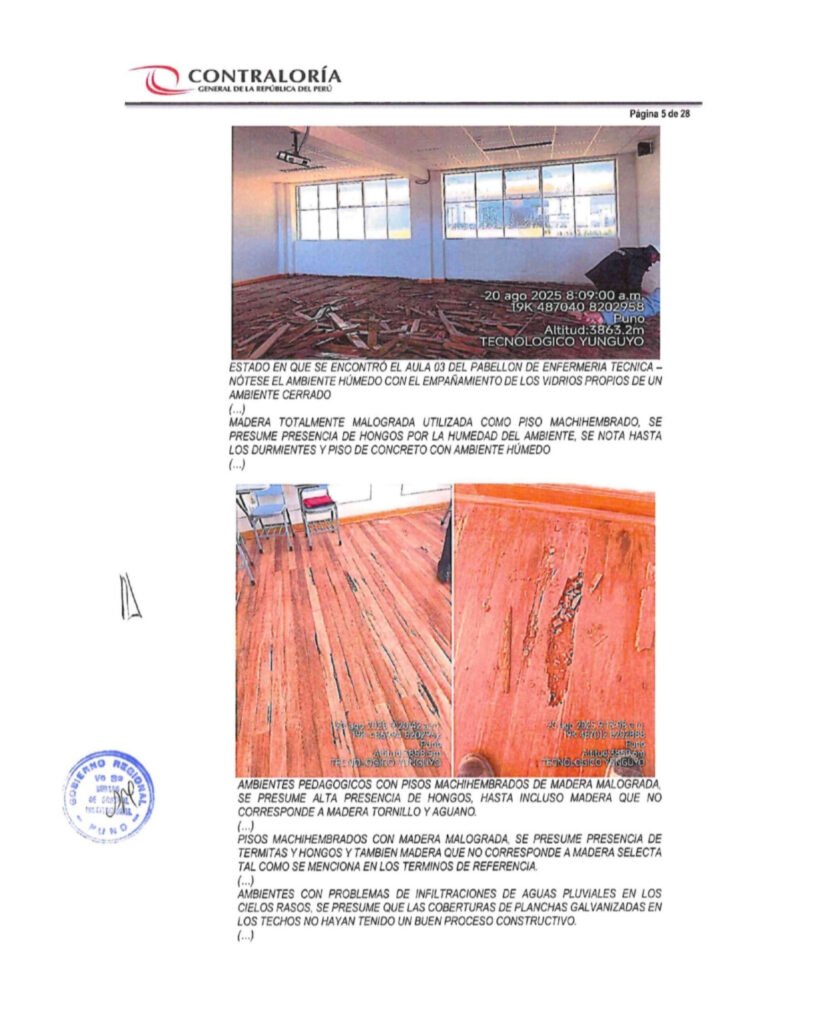

Uno de los hallazgos más graves identificados por la Contraloría se encuentra en el pabellón de Enfermería Técnica, donde el Aula 3 presenta el 100% del piso de madera machihembrada completamente deteriorado.

El informe detalla que la madera presenta pudrición, humedad extrema y presunta presencia de hongos y termitas. Además, durante las inspecciones se detectó que el material utilizado no correspondería a la “madera selecta” exigida en las especificaciones técnicas del proyecto.

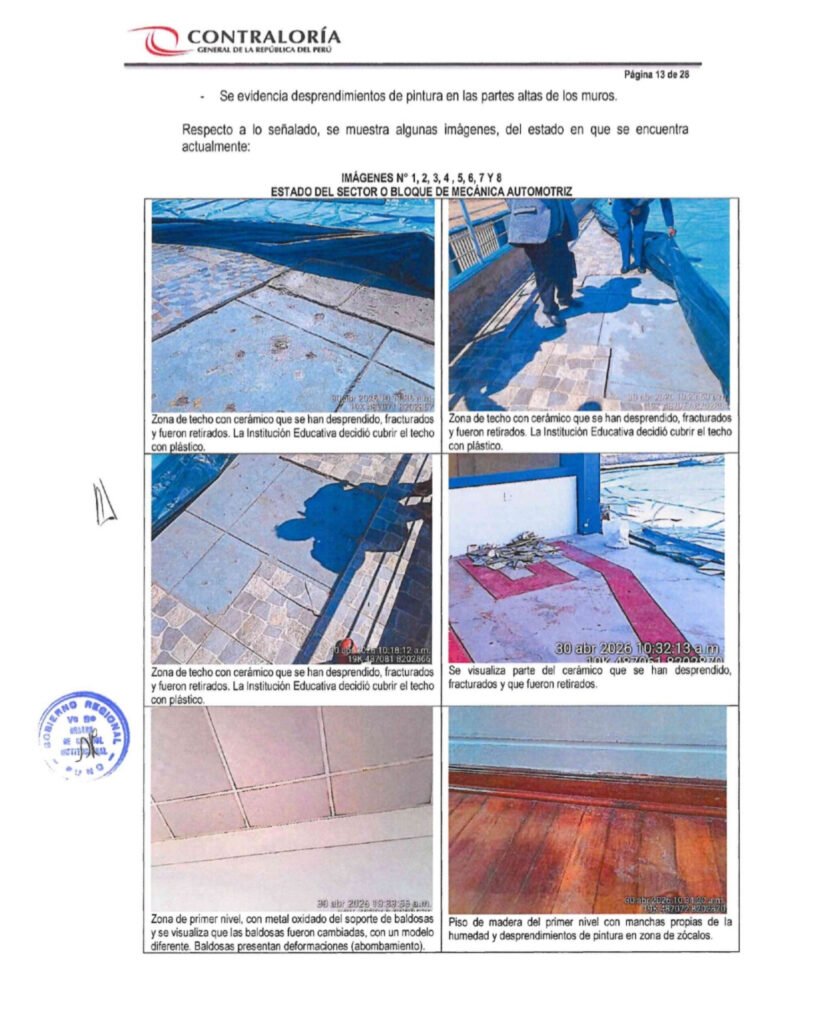

La humedad también afecta muros y ambientes interiores del instituto. Además se identifico filtraciones por lluvias en distintos pabellones debido a deficiencias en las canaletas y coberturas metálicas instaladas durante la ejecución de la obra. En los ambientes de Contabilidad, Mecánica y Computación se reportaron “fuertes chorreras” de agua que provocaron el colapso parcial y desmoronamiento de cielos rasos.

Las inspecciones técnicas también evidenciaron oxidación de soportes metálicos y daños en acabados interiores.
Uno de los puntos más sensibles advertidos en el informe es que la humedad ya alcanzó instalaciones eléctricas de la infraestructura, elevando el riesgo dentro del local de educación superior.
Observaciones desde 2023
La Comisión de Recepción de Obra comunicó las primeras observaciones técnicas en agosto de 2023. Posteriormente, las deficiencias volvieron a ser advertidas en septiembre de 2025 y enero de 2026.
Sin embargo, según la Contraloría, hasta mayo de 2026 el Gobierno Regional de Puno no acreditó trabajos de reparación ni acciones concretas para levantar las observaciones.
El informe identifica a los principales responsables técnicos vinculados a la ejecución y supervisión de la obra. Entre ellos figuran el ingeniero Juan Pablo Quispe Apaza, residente de obra, y el ingeniero Rogelio Noa Aliaga, supervisor de obra durante la culminación del proyecto en 2023.
Asimismo, se menciona a funcionarios y responsables de infraestructura que recibieron, evaluaron o tramitaron informes sobre los daños detectados en la obra, entre ellos José Efraín Capcha Muzzo, Melanio Luque Ytusaca, Jorge Edson Limachi Mozo, Jhon Richard Machado Cortez, Heuseps Alfredo Gómez Monje y Edson Eduardo Torres Mamani.
Debido a la falta de subsanación, la infraestructura no puede ser recepcionada técnicamente, liquidada ni transferida formalmente al sector Educación, quedando todavía bajo responsabilidad administrativa y financiera del Gobierno Regional de Puno.
Reparaciones Improvisadas
Ante la falta de intervención regional, personal del propio instituto realizó medidas temporales para intentar reducir los daños ocasionados por las filtraciones.
El informe señala que trabajadores y directivos colocaron plásticos sobre los techos para contener el ingreso de agua, además de efectuar cambios de baldosas y repintado de algunos ambientes afectados.
Ante las deficiencias detectadas, la Contraloría notificó formalmente al gobernador regional, Richard Hancco Soncco, para que disponga acciones inmediatas de reparación y determine responsabilidades administrativas y técnicas contra los funcionarios involucrados en la ejecución, supervisión y evaluación de la obra.
El órgano de control otorgó un plazo de cinco días hábiles para presentar un plan de acción correctivo y sustentar las medidas adoptadas frente al deterioro de la infraestructura.
Dato
Aunque la obra figura con 100% de avance físico desde julio de 2023, el Instituto Superior Tecnológico Público de Yunguyo todavía no puede ser entregado oficialmente debido a las graves observaciones técnicas detectadas por la Contraloría.
