Madre de Dios: millonario desbalance financiero y graves fallas en obra del minihospital Jorge Chávez

La construcción y equipamiento del centro de salud Jorge Chávez en Puerto Maldonado, proyectada para beneficiar a más de 6 mil 100 ciudadanos de Tambopata, atraviesa una severa crisis de gestión e infraestructura. Se reveló un desbalance del 25 % entre los recursos desembolsados y el avance físico en la obra ejecutada por el Gobierno Regional de Madre de Dios. Igual de grave es que se encontró techos oxidados con filtraciones en salas neonatales y el centro de cómputo, insumos almacenados por más de S/ 33 mil a punto de vencer y mucho más.

El Informe de Hito de Control N.° 13597-2026-CG/GRMD-SCC, elaborado por la Gerencia Regional de Control de Madre de Dios tras la inspección realizada en septiembre de 2026, expone un preocupante escenario de sobrecostos, fallas técnicas no corregidas y negligencia en la administración de los recursos públicos.

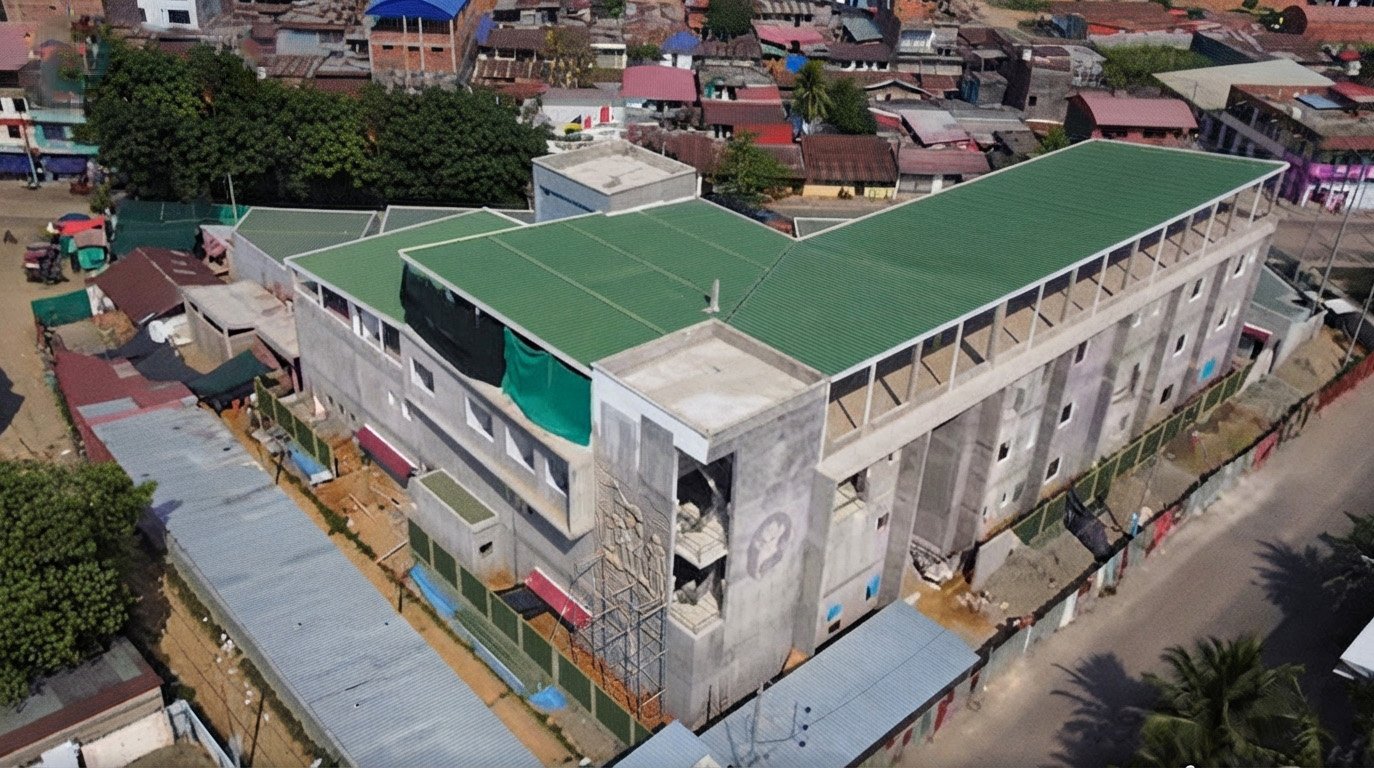

Moderno establecimiento de salud ya presenta oxidación.

Gran agujero financiero

Según se conoció, la obra se ejecuta bajo la modalidad de administración directa por el Gobierno Regional de Madre de Dios con un presupuesto inicial aprobado en el expediente técnico de S/ 42 millones 932 mil; sin embargo, tras la aprobación de cuatro adicionales de obra entre 2022 y 2025, el presupuesto actualizado se encareció a S/ 48 millones 43 mil generando un sobrecosto acumulado de S/ 5 millones 111 mil (11,91 % más).

A pesar del notable aumento de recursos, la ejecución física de la obra marcha seriamente rezagada. Al 31 de agosto de 2026, el proyecto acumuló un avance físico de apenas 48,45% (equivalente a casi S/ 22 millones). En contraste, el avance financiero alcanzó el 73,44%, es decir que fueron desembolsados 33 millones 181 mil soles. Esta desproporción genera una brecha o desfase financiero superior al 25%, equivalente a más de S/ 11 millones pagados por encima del trabajo físico ejecutado en campo.

A esto hay que sumarle que existe el riesgo de paralización, dado que la entidad no ha garantizado la asignación presupuestal restante de S/ 8 millones 496 mil necesarios para culminar el 100% de la obra antes de la fecha límite del 31 de diciembre de 2026.

Área de neonatología fue perjudicada, de acuerdo a informe.

Vicios de construcción

La comisión auditora verificó un prematuro deterioro por oxidación en las coberturas de paneles termoaislantes ASTM A792 instalados en el tercer y cuarto nivel de los bloques N.° 01 y 02. La corrosión en paneles, tubos y columnas metálicas de soporte ocasiona filtraciones de agua de lluvia hacia los ambientes interiores.

Esta falla de calidad pone en riesgo inminente los acabados y el equipamiento médico de zonas sensibles situadas en los niveles inferiores, tales como las salas de atención inmediata al recién nacido, centro quirúrgico-obstétrico, salas de parto, internamiento de mujeres y niños, así como los sistemas de aire acondicionado y data. La situación vulnera la Norma GE.030 del Reglamento Nacional de Edificaciones y las especificaciones técnicas del expediente técnico.

Otras irregularidades

Asimismo, el informe fiscalizador documenta otras tres graves inconsistencias operativas en la ejecución diaria.

Existen materiales por vencer, todo valorizado en S/ 33 mil 345. En los almacenes de la obra se constató la presencia de 15 insumos perecibles con fechas de vencimiento próximas o en deterioro por falta de rotación, incluyendo 57 bolsas de cemento, pegamentos especiales para piso vinílico, selladores elastoméricos y pinturas epóxicas.

En la valorización N.° 51 de agosto de 2026 se registraron y pagaron 5 pozos a tierra para instalaciones eléctricas sin contar con protocolos de medición de resistencia ni ensayos de control de calidad obligatorios. Estos pagos sin acreditación de calidad ascienden a S/ 7 mil 709.

A todo esto, hay que agregar que hubo desvío de mano de obra. Registros del cuaderno de obra (asientos N.° 1563 al 1572 de septiembre de 2026) prueban que personal obrero pagado con presupuesto del proyecto realizó labores de mantenimiento de aire acondicionado en la sede central del Gobierno Regional de Madre de Dios, distrayendo recursos de la obra de salud.

Trabajadores dejaron sus labores para ir al GORE Madre de Dios.

Presuntas responsabilidades

Los hallazgos de control delimitan responsabilidades institucionales y funcionales. En primer lugar, del Gobierno Regional de Madre de Dios al ser responsable de garantizar el financiamiento oportuno del proyecto y de impedir el uso indebido de recursos humanos asignados a la obra pública para fines institucionales ajenos.

También figuran el residente de obra, por ser el responsable directo de la ejecución técnica y administrativa, de velar por el control de calidad de insumos y almacenes, de sustentarse en valorizaciones reales con pruebas técnicas y de dirigir al personal exclusivamente a las partidas del expediente. Así como el inspector de obra, quien se encuentra a cargo del control y supervisión permanente, con la obligación de rechazar valorizaciones sin protocolos de pruebas de calidad (como los pozos a tierra) y de exigir la subsanación de vicios constructivos.

Dato

La inspección de campo realizada por los auditores ha puesto al descubierto que componentes vitales del edificio sufren procesos de degradación prematura antes de ser entregados a la comunidad.

Claudia Beltran

Entradas recientes

Trabajadores de Yarabamba denuncian despidos por no apoyar campaña de alcalde

Un grupo de servidores de la municipalidad de Yarabamba protestó por el término injustificado de…

4 minutos hace

Puno: detectan severas irregularidades en Vaso de Leche de San Antón

Informe del Órgano de Control Institucional revela entrega de raciones a usuarios clasificados como "no…

12 minutos hace

Destilando factos | Pasar la página: La caja chica de la Mype no va a segunda vuelta

La caja chica de una empresa no entiende de calendarios electorales. El alquiler del local,…

3 horas hace

Insuficiente presupuesto pone en riesgo la búsqueda de desaparecidos en el conflicto armado interno

La falta de dinero dificulta las exhumaciones, identificación y entrega de los restos de más…

4 horas hace

ANA articula medidas ante reducción de disponibilidad de agua en Tacna

Los menores caudales obligan a revisar la distribución del recurso en Tacna. Las autoridades mantendrán…

23 horas hace

Lago Titicaca retrocede hasta 55 centímetros por Fenómeno El Niño

El Titicaca perdió 55 centímetros desde abril y el descenso podría continuar hasta diciembre e…

23 horas hace
