Mini hospital Jorge Chávez presenta varias irregularidades, según Contraloría.

Un informe de control concurrente de la Contraloría revela un desfase del 25% entre el gasto desembolsado y el avance físico, filtraciones en techos oxidados, materiales almacenados a punto de vencer y el desvío de obreros para mantenimiento en la sede del Gobierno Regional de Madre de Dios.

La construcción y equipamiento del centro de salud Jorge Chávez en Puerto Maldonado, proyectada para beneficiar a más de 6 mil 100 ciudadanos de Tambopata, atraviesa una severa crisis de gestión e infraestructura. Se reveló un desbalance del 25 % entre los recursos desembolsados y el avance físico en la obra ejecutada por el Gobierno Regional de Madre de Dios. Igual de grave es que se encontró techos oxidados con filtraciones en salas neonatales y el centro de cómputo, insumos almacenados por más de S/ 33 mil a punto de vencer y mucho más.

El Informe de Hito de Control N.° 13597-2026-CG/GRMD-SCC, elaborado por la Gerencia Regional de Control de Madre de Dios tras la inspección realizada en septiembre de 2026, expone un preocupante escenario de sobrecostos, fallas técnicas no corregidas y negligencia en la administración de los recursos públicos.

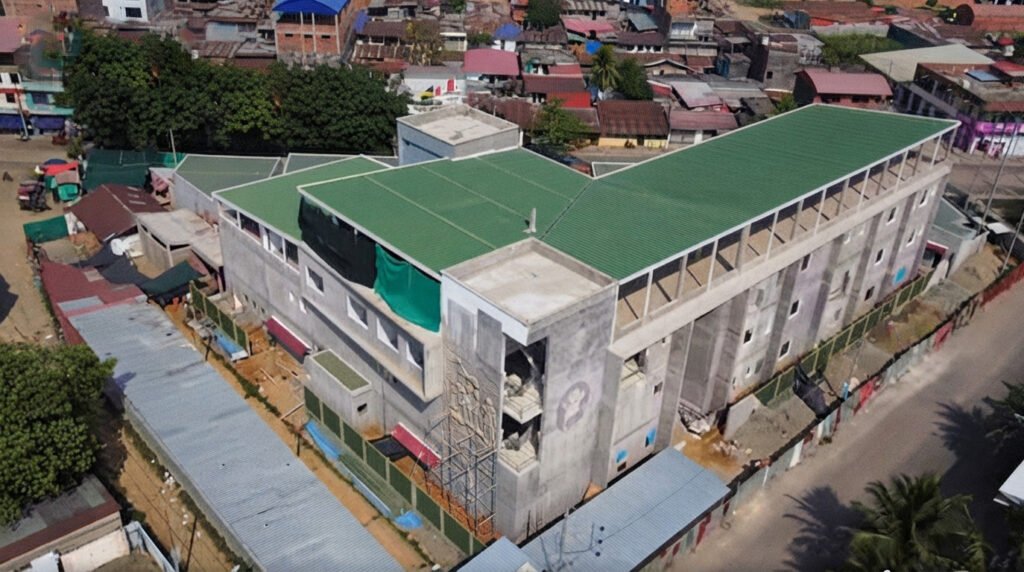

Moderno establecimiento de salud ya presenta oxidación.

Gran agujero financiero

Según se conoció, la obra se ejecuta bajo la modalidad de administración directa por el Gobierno Regional de Madre de Dios con un presupuesto inicial aprobado en el expediente técnico de S/ 42 millones 932 mil; sin embargo, tras la aprobación de cuatro adicionales de obra entre 2022 y 2025, el presupuesto actualizado se encareció a S/ 48 millones 43 mil generando un sobrecosto acumulado de S/ 5 millones 111 mil (11,91 % más).

TAMBIEN PUEDES LEER  Los privilegios que la gestión de Hugo Rojas otorga a Vamos Todos UNSA

A pesar del notable aumento de recursos, la ejecución física de la obra marcha seriamente rezagada. Al 31 de agosto de 2026, el proyecto acumuló un avance físico de apenas 48,45% (equivalente a casi S/ 22 millones). En contraste, el avance financiero alcanzó el 73,44%, es decir que fueron desembolsados 33 millones 181 mil soles. Esta desproporción genera una brecha o desfase financiero superior al 25%, equivalente a más de S/ 11 millones pagados por encima del trabajo físico ejecutado en campo.

A esto hay que sumarle que existe el riesgo de paralización, dado que la entidad no ha garantizado la asignación presupuestal restante de S/ 8 millones 496 mil necesarios para culminar el 100% de la obra antes de la fecha límite del 31 de diciembre de 2026.

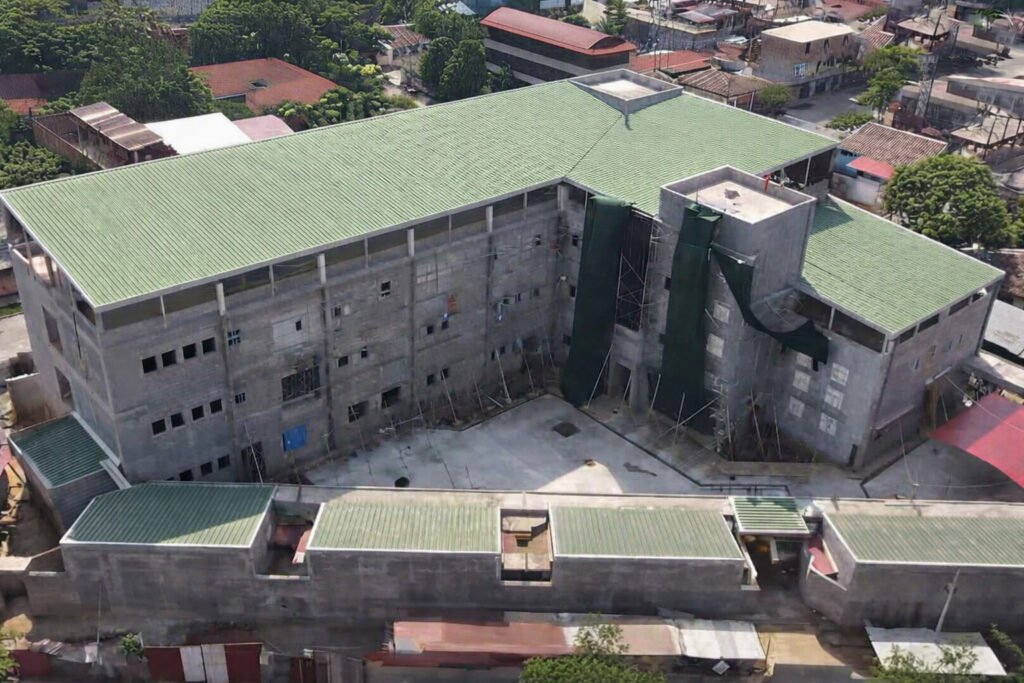

Área de neonatología fue perjudicada, de acuerdo a informe.

Vicios de construcción

La comisión auditora verificó un prematuro deterioro por oxidación en las coberturas de paneles termoaislantes ASTM A792 instalados en el tercer y cuarto nivel de los bloques N.° 01 y 02. La corrosión en paneles, tubos y columnas metálicas de soporte ocasiona filtraciones de agua de lluvia hacia los ambientes interiores.

Esta falla de calidad pone en riesgo inminente los acabados y el equipamiento médico de zonas sensibles situadas en los niveles inferiores, tales como las salas de atención inmediata al recién nacido, centro quirúrgico-obstétrico, salas de parto, internamiento de mujeres y niños, así como los sistemas de aire acondicionado y data. La situación vulnera la Norma GE.030 del Reglamento Nacional de Edificaciones y las especificaciones técnicas del expediente técnico.

TAMBIEN PUEDES LEER  Huella Noble: el emprendimiento veterinario que busca acercar la salud animal a todas las familias

Otras irregularidades

Asimismo, el informe fiscalizador documenta otras tres graves inconsistencias operativas en la ejecución diaria.

Existen materiales por vencer, todo valorizado en S/ 33 mil 345. En los almacenes de la obra se constató la presencia de 15 insumos perecibles con fechas de vencimiento próximas o en deterioro por falta de rotación, incluyendo 57 bolsas de cemento, pegamentos especiales para piso vinílico, selladores elastoméricos y pinturas epóxicas.

En la valorización N.° 51 de agosto de 2026 se registraron y pagaron 5 pozos a tierra para instalaciones eléctricas sin contar con protocolos de medición de resistencia ni ensayos de control de calidad obligatorios. Estos pagos sin acreditación de calidad ascienden a S/ 7 mil 709.

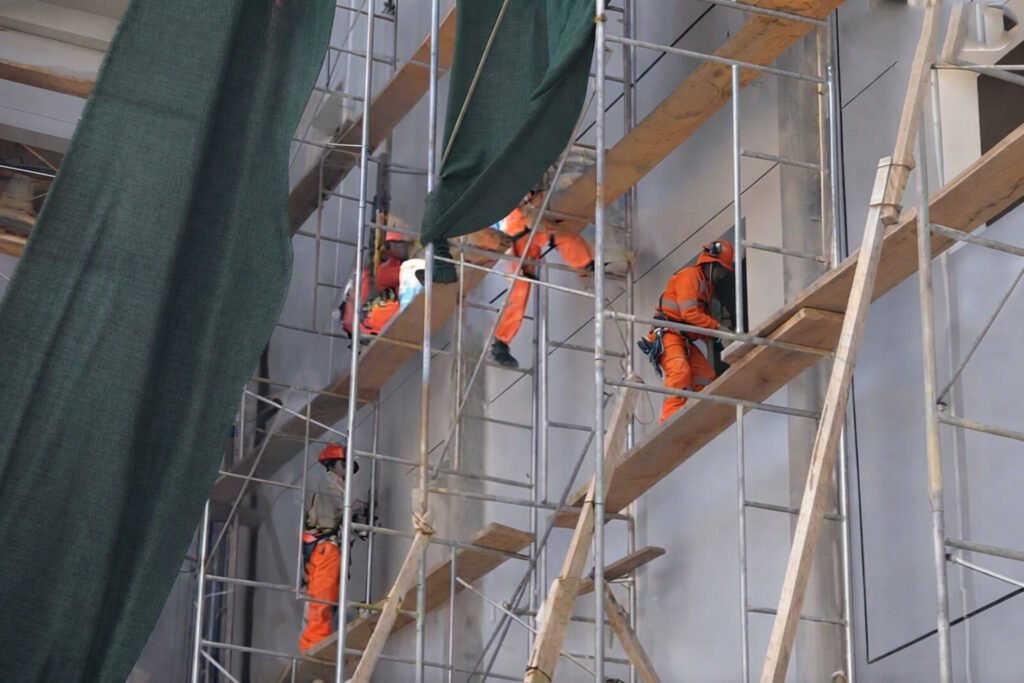

A todo esto, hay que agregar que hubo desvío de mano de obra. Registros del cuaderno de obra (asientos N.° 1563 al 1572 de septiembre de 2026) prueban que personal obrero pagado con presupuesto del proyecto realizó labores de mantenimiento de aire acondicionado en la sede central del Gobierno Regional de Madre de Dios, distrayendo recursos de la obra de salud.

TAMBIEN PUEDES LEER  Promulgan ley que prioriza Tren Puma y ferrocarril del altiplano en Puno
Trabajadores dejaron sus labores para ir al GORE Madre de Dios.

Presuntas responsabilidades

Los hallazgos de control delimitan responsabilidades institucionales y funcionales. En primer lugar, del Gobierno Regional de Madre de Dios al ser responsable de garantizar el financiamiento oportuno del proyecto y de impedir el uso indebido de recursos humanos asignados a la obra pública para fines institucionales ajenos.

También figuran el residente de obra, por ser el responsable directo de la ejecución técnica y administrativa, de velar por el control de calidad de insumos y almacenes, de sustentarse en valorizaciones reales con pruebas técnicas y de dirigir al personal exclusivamente a las partidas del expediente. Así como el inspector de obra, quien se encuentra a cargo del control y supervisión permanente, con la obligación de rechazar valorizaciones sin protocolos de pruebas de calidad (como los pozos a tierra) y de exigir la subsanación de vicios constructivos.

Dato

La inspección de campo realizada por los auditores ha puesto al descubierto que componentes vitales del edificio sufren procesos de degradación prematura antes de ser entregados a la comunidad.
