Déficit de dinero pone en riesgo millonaria obra educativa.

La Contraloría advirtió que la obra de la institución educativa Cap. FAP. José Abelardo Quiñones presenta un déficit presupuestal superior al 86 %, además de ejecución de trabajos sin aprobación formal.

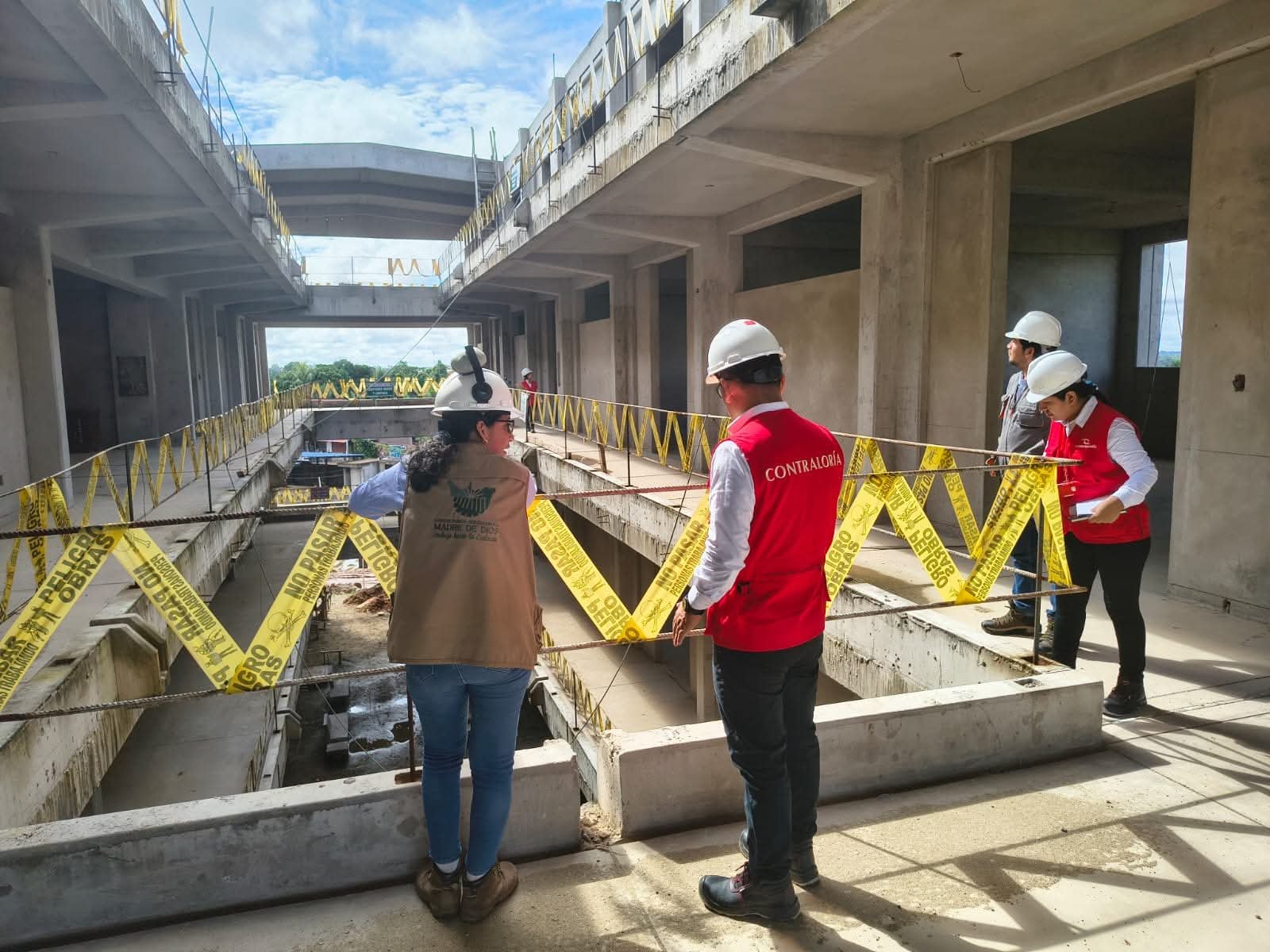

La construcción de uno de los proyectos educativos más importantes de Madre de Dios enfrenta un escenario crítico. La Contraloría General de la República advirtió que la obra de mejoramiento y ampliación de la Institución Educativa Cap. FAP. José Abelardo Quiñones, valorizada en S/ 54 millones 181 mil, corre el riesgo de paralizarse debido a un severo déficit presupuestal.

Según el Informe de Hito de Control N° 5890-2026-CG/GRMD-SCC, el Gobierno regional debía destinar S/ 21 millones 880 mil 355 para ejecutar los trabajos programados durante 2026. Sin embargo, solo asignó un Presupuesto Institucional Modificado (PIM) de S/ 2 millones 940 mil 695, monto que representa apenas el 13,4 % de los recursos requeridos y genera un desfase superior al 86 %.

TAMBIEN PUEDES LEER  En riesgo colecciones, restos óseos y 214 cajas de piezas arqueológicas de Cultura Cusco

La Contraloría advirtió que este dinero únicamente permitía cubrir los gastos operativos de la obra hasta abril de 2026, por lo que existe un riesgo inminente de paralización si no se asignan nuevos recursos para financiar planillas, adquisición de materiales y contratación de servicios.

El proyecto, ubicado en el centro poblado La Joya, provincia de Tambopata, se ejecuta bajo la modalidad de administración directa. Aunque comenzó el 5 de julio de 2022 con un plazo inicial de 730 días, la aprobación de cuatro adicionales, dos deductivos y dos ampliaciones extendió el tiempo de ejecución a 1 739 días calendario, fijando como nueva fecha de culminación el 8 de abril de 2027.

TAMBIEN PUEDES LEER  Declaran 72 distritos del Sur en emergencia por Fenómeno El Niño

Al cierre de marzo de 2026, la obra registraba un avance físico de 51,86 % y un avance financiero de 49,1 %.

Otras observaciones

Además del problema presupuestal, el informe identifica otras dos situaciones adversas.

La primera corresponde a la falta de accesibilidad para personas con discapacidad. El bloque B-08, destinado a secundaria, contará con cuatro niveles y nueve aulas en el cuarto piso, pero no contempla ascensor ni rampas que permitan acceder a ese nivel, incumpliendo la Ley General de la Persona con Discapacidad.

La segunda observación señala que la entidad ejecutó partidas adicionales, como falsas columnas y placas para tableros eléctricos, sin contar con la aprobación previa mediante resolución ni con un expediente técnico modificado, situación que la Contraloría considera una irregularidad administrativa.

TAMBIEN PUEDES LEER  Ica: fuga de detenido termina con tres policías arrestados

El informe atribuye la responsabilidad de atender estas observaciones a Lisette Revollar, encargada del Gobierno Regional de Madre de Dios, como entidad ejecutora del proyecto, así como al residente de obra, al supervisor y a la Subgerencia de Supervisión y Liquidación de Obras por permitir la ejecución de trabajos sin autorización formal y omitir observaciones técnicas.

Dato

La obra de la I.E. Cap. FAP. José Abelardo Quiñones paso de una ejecución de 2 años a más de 4 años.
