Informe de Contraloría revela grave situación de obra paralizada en Puno.

La promesa de un centro textil de vanguardia va camino a convertirse en ruinas: 17 meses de abandono y materiales deteriorados por el clima. El complejo cultural de Taquile quedó paralizado con apenas un 44,9 % de avance físico.

En la comunidad de Huayllano, puerta de entrada a la mística isla de Taquile, un proyecto que prometía ser el baluarte del arte textil más fino del mundo —reconocido por la UNESCO como Patrimonio de la Humanidad— es un monumento a la desidia. La obra, cuya meta era la creación de servicios culturales para las industrias culturales y las artes, se encuentra hoy en un estado de abandono.

Lo que debería ser un complejo cultural de vanguardia de unos 350 m², diseñado con criterios bioclimáticos de adobe estabilizado y equipado con sistemas solares fotovoltaicos y biodigestores para proteger el ecosistema del lago Titicaca, es una estructura a medio terminar. El expediente técnico original, con una inversión total de S/ 1 millón 950 mil, contemplaba talleres de hilado, bordado ancestral y hasta una biblioteca para los 2 mil 200 habitantes de la isla, buscando centralizar la transmisión de saberes.

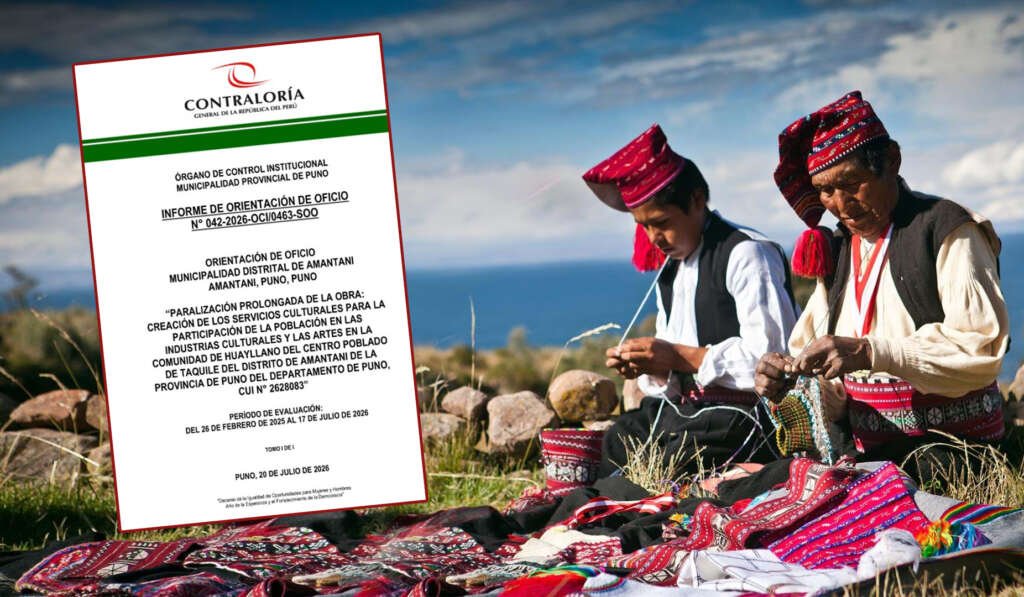

Sin embargo, el Informe de Orientación de Oficio N° 042-2026-OCI/0463-SOO de la Contraloría es demoledor. La obra, ejecutada bajo la modalidad de administración directa por la Municipalidad Distrital de Amantaní, se encuentra paralizada desde el 27 de enero de 2025. Al momento de su detención, apenas alcanzaba un avance físico del 44,90% y un avance financiero del 40,37%.

Tras más de 17 meses de inactividad, el órgano de control advierte que el proyecto no cuenta con asignación presupuestal en el portal de Transparencia Económica del MEF, lo que imposibilita legalmente su reactivación.

A esto se suman graves negligencias administrativas. La entidad municipal omitió registrar el avance real en el sistema Infobras, donde la obra figura con 0% de ejecución, ocultando la situación real ante los sistemas de control. Mientras tanto, los materiales instalados sufren el rigor del clima altiplánico y el sobrecosto logístico del 30 % (causado por el flete lacustre y el acarreo a hombro desde el muelle) afectaran el presupuesto.

Dato

La Contraloría ha notificado a la Municipalidad Distrital de Amantaní para que adopte acciones correctivas urgentes a favor de los comuneros de Huayllano.
