La Contraloría advirtió que la obra de mejoramiento de la Institución Educativa Señor de los Milagros, en Tambopata, aún mantiene pendientes adquisiciones de mobiliario y equipamiento por más de S/ 451 mil. Además, se detectó que los trabajos continuaron ejecutándose después de vencido el plazo contractual.
La culminación de una importante obra educativa ejecutada por el Gobierno Regional de Madre de Dios enfrenta observaciones que podrían retrasar su puesta en funcionamiento. La Contraloría General de la República alertó sobre demoras en la adquisición de mobiliario, materiales y equipamiento valorizados en S/ 451 632, además de otras deficiencias detectadas durante la etapa final del proyecto.
Se trata de la obra denominada “Mejoramiento y Ampliación de los Servicios de Educación Primaria de la Institución Educativa N.° 52181 Señor de los Milagros”, ubicada en el asentamiento humano Señor de los Milagros, en el distrito y provincia de Tambopata.
El proyecto cuenta con una inversión actualizada de S/ 26 431 823,63 y tiene como finalidad mejorar las condiciones de enseñanza mediante la construcción de nueva infraestructura, ampliación de ambientes y dotación de mobiliario, equipos y materiales educativos.
Sin embargo, según el Informe de Hito de Control N.° 009-2026-OCI/5346-SCC, elaborado tras una evaluación realizada entre el 11 y el 15 de mayo de 2026, todavía existen múltiples requerimientos pendientes que impiden la implementación integral de la institución educativa.

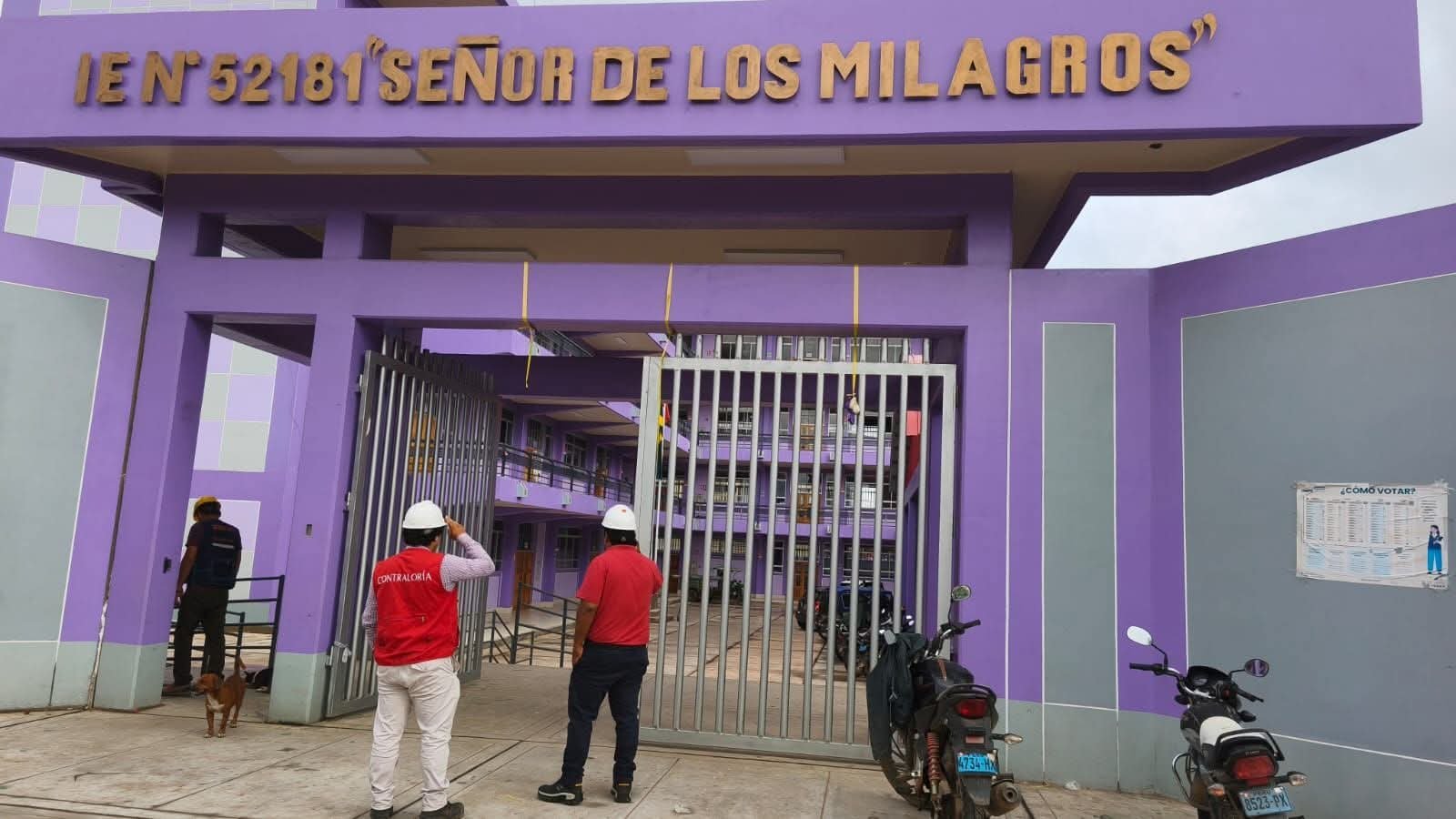

Durante una inspección efectuada el 14 de mayo, el residente de obra informó a la comisión de control que la ejecución física concluyó recién el 9 de mayo de 2026, pese a que el plazo vigente de la obra había vencido un mes antes, el 9 de abril, tras la aprobación de la ampliación de plazo N.° 4.
Asimismo, se reportó la existencia de 13 requerimientos de bienes y servicios pendientes por un monto total de S/ 451 632,50. Entre ellos figuran adquisiciones de mobiliario escolar, materiales educativos, implementos deportivos, señalización de seguridad, materiales de laboratorio y útiles de escritorio.
La Contraloría también identificó órdenes de compra anuladas por incumplimiento de proveedores, procesos que aún permanecen en etapa de estudio de mercado o adjudicación, así como adquisiciones observadas que continúan pendientes de entrega.
Según el órgano de control, esta situación genera el riesgo de que la nueva infraestructura educativa no cuente oportunamente con los elementos necesarios para su funcionamiento adecuado, afectando el cumplimiento de los objetivos del proyecto y la atención de los estudiantes beneficiarios.
Más observaciones
El informe también advierte que la obra continuó ejecutándose después del vencimiento del plazo contractual sin contar con una ampliación aprobada ni con un cronograma actualizado de ejecución.
Para la Contraloría, esta situación limita el control y seguimiento de los trabajos, dificulta la identificación de retrasos y afecta la adecuada sustentación técnica requerida para los procesos de recepción y liquidación de la obra.
Otro hallazgo está relacionado con el sistema de alarma contra incendios. Aunque las partidas correspondientes fueron valorizadas al 100 %, el sistema aún no había sido configurado ni puesto en funcionamiento al momento de la inspección.
La comisión de control señaló que esta situación podría comprometer las condiciones de seguridad de la infraestructura educativa y afectar la confiabilidad de las valorizaciones ejecutadas.
A ello se suma la ausencia de un cuaderno de obra físico vigente y legalizado durante la etapa final de ejecución, lo que limita la trazabilidad y el registro formal de las ocurrencias técnicas desarrolladas en los últimos meses del proyecto.
Ante estas observaciones, la Contraloría recomendó comunicar los hallazgos al titular del Gobierno Regional de Madre de Dios para que adopte medidas correctivas urgentes que permitan culminar adecuadamente la implementación del proyecto y garantizar el funcionamiento integral de la institución educativa.
La entidad de control precisó que la finalidad de estas acciones es asegurar que la nueva infraestructura pueda brindar oportunamente servicios educativos de calidad a los estudiantes del asentamiento humano Señor de los Milagros y sectores aledaños.
Dato
La Institución Educativa N.° 52181 Señor de los Milagros busca ampliar la cobertura y mejorar las condiciones de enseñanza para cientos de escolares de la zona.
